اهم اقدامات انجام شده طرح پتروشیمی الماس ماهشهر
1-مهندسی پایه 100% انجام گرفته است، تولید و نهایی سازی مدارک طراحی تفصیلی دارای نرخ رشد 59.8% می باشد.
2-سفارش خرید های اقلام دیر تحویل پروژه شامل کوره ها، کمپرسورها ، رآکتورها ، برجها (شامل LDE,C3 Splitter ( صادر و سازنده منتخب اعلام و قراردادها امضاء شده است . و برج C3 Splitter آماده حمل به سایت در ابتدای سال 1405می باشد .

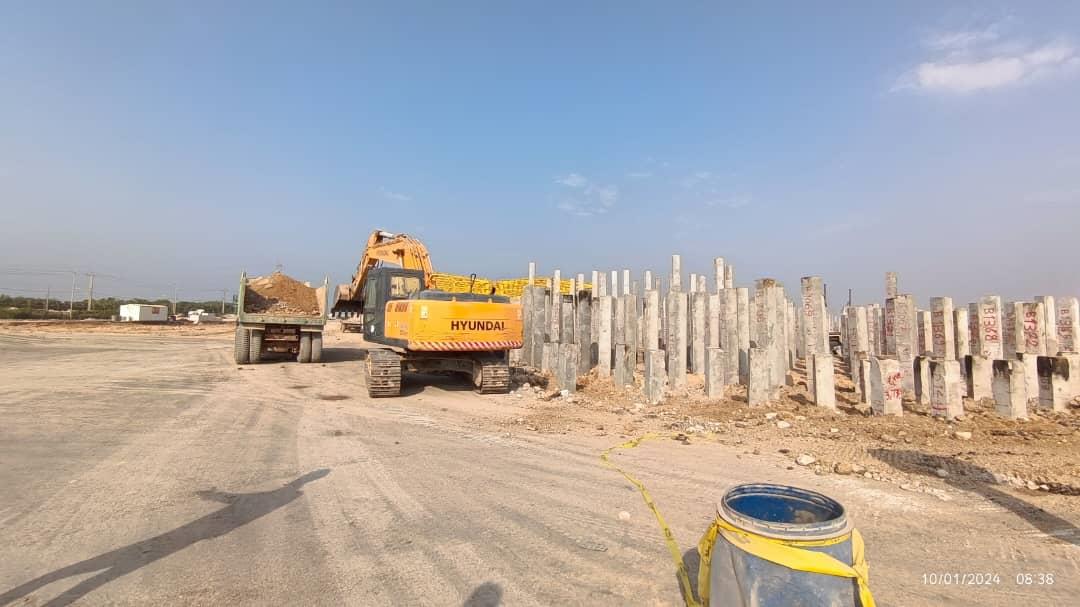

3-ساخت و کوبش شمع در نواحی مختلف سایت به تعداد 5410 عدد جهت اجرای پی ریزی فونداسیون تجهیزات و ساختمانها انجام گردیده است.

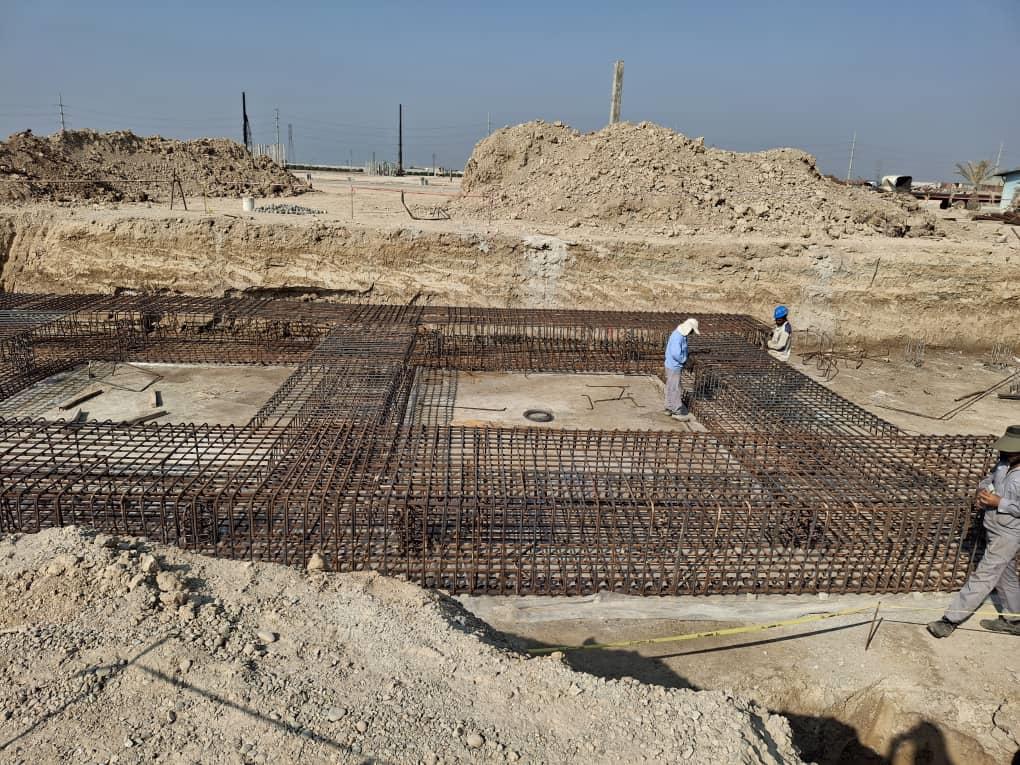

4-انجام بخشی از بتن ریزی فونداسیون تجهیزات و ساختمانها

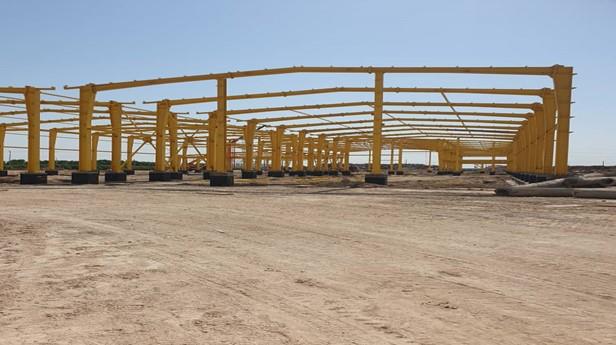

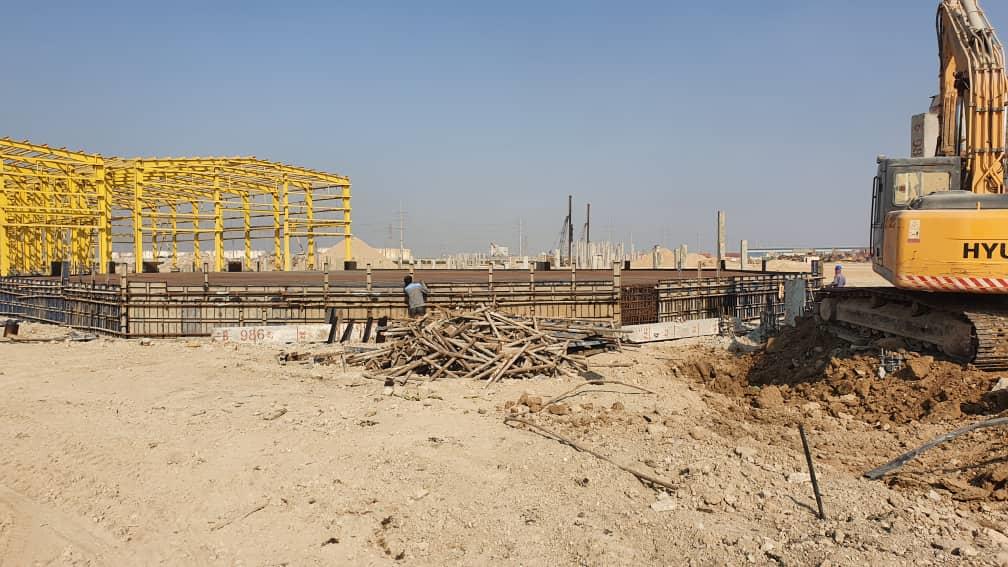

5-عملیات معماری ساختمان های غیر صنعتی در حال اجرا و انجام می باشد. و در این راستا اجرای پی ریزی پارت اول فونداسیون ساختمان کنترل نیز انجام شده است .
6-عملیات نصب مخازن استوانه ایی طرح در حال اجرا و اتمام می باشد.
7-محموله ورق های مخزن اتیلن به سایت حمل شده است. بخشی از ورقهای کروی و همچنین لو له های برج خنک کننده به تعداد 115 شاخه در سایزهای مختلف به سایت ارسال شده است .
8-عملیات FAST TRACK شامل زیر ساختهای جاده های سایت و انتقال خاک و لجن های دپو شده به بیرون سایت انجام شده است.
9-ادامه بتن ریزی فونداسیون Pipe Rackها، ادامه شمع کوبیها ، جوشکاری مخازن، فونداسیون ، تکمیل عملیات نازک کاری ساختمان دفاتر کارفرما و مدیریت طرح
پیشرفت کل طرح تا کنون 15.15 % می باشد.
پیش بینی فعالیت های پیشرو
*ادامه صدور و بررسی مدارک مهندسی تفصیلی
*ادامه فرآیند مهندسی خرید تجهیزات
*ادامه سفارش گذاری اقلام فاز تدارکات
*ادامه عملیات نصب مخازن استوانه ایی
*اتمام بتن ریزی فونداسیون ساختمان کنترل
